Kantonsschule Stadelhofen
Filiale Dübendorf
Provisorium Empa
Auf dieser Seite
Steckbrief
Betreff | Angabe |
---|---|
Besteller | Bildungsdirektion Kanton Zürich |
Nutzer | Kantonsschule Stadelhofen, Filiale Dübendorf |
Vorprojekt und QS-Mandat | Bauart Architekten und Planer AG, pool Architekten |
Bauprojekt und Ausführung | Blumer Lehmann AG als Totalunternehmer, UNIT Architekten AG |
Kreditsumme | 58 Mio. Fr. |
Bauzeit | Februar 2025 bis Juni 2026 |
Bauaufgabe

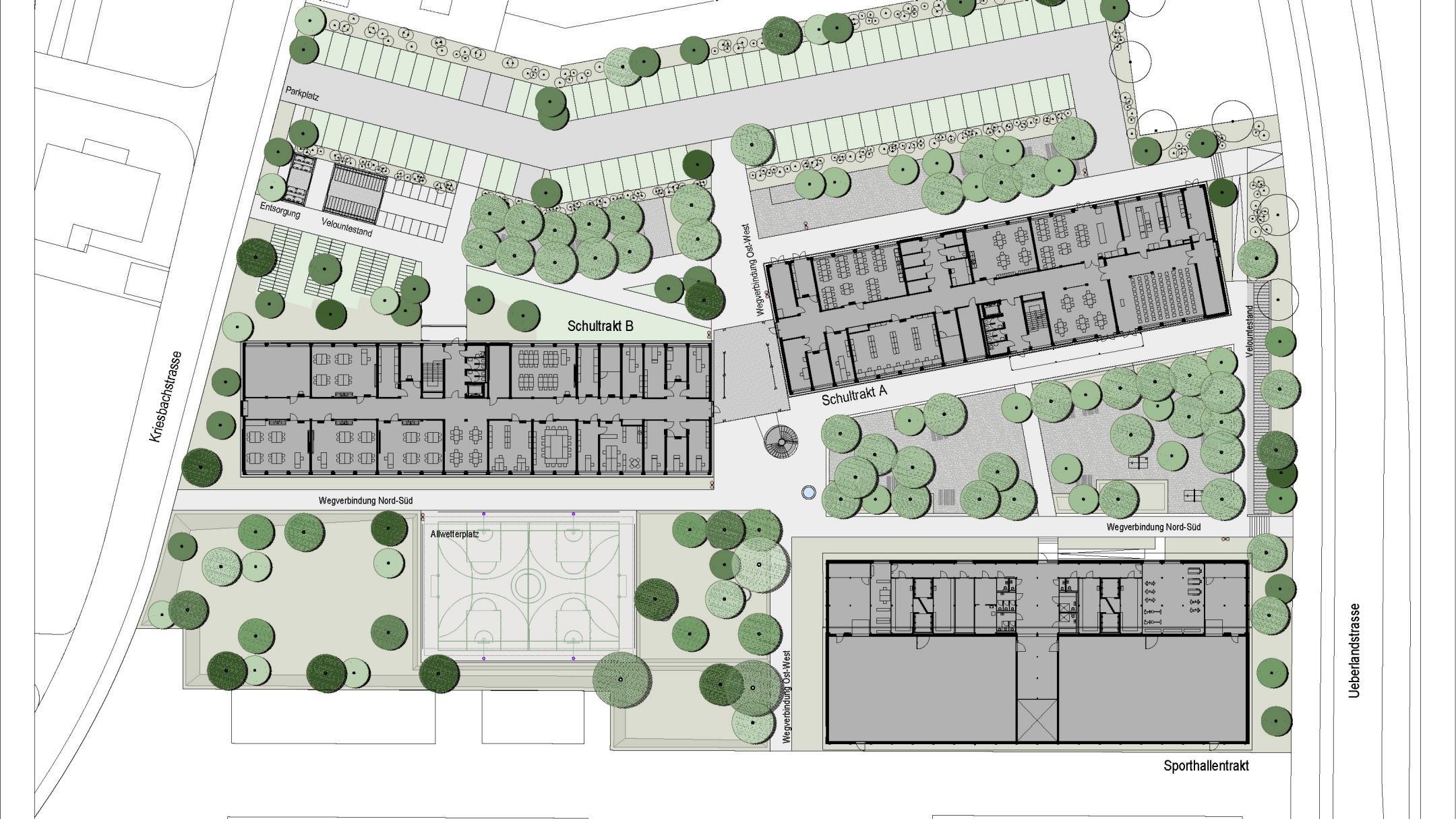

Auf einer Landreserve an der südöstlichen Ecke des Empa-Eawag-Areals in Dübendorf wird ein Schulprovisorium für 650 Schülerinnen und Schüler als Filiale der Kantonsschule Stadelhofen geplant und realisiert. Die Erstnutzungsdauer wird etwa 10 Jahre betragen. Nach der Nutzung an diesem Standort sollen die Modul- und Elementbauten demontiert und an einem anderen, noch nicht bekannten Standort wieder zum Einsatz kommen. Die gesamte Lebensdauer des Provisoriums wird mindestens 30 Jahre betragen.
Architektur
Die Provisorien sind als vorfabrizierte Holzelement- und Modulbauten konzipiert, was ein einfaches, schnelles und kostengünstiges Montieren und Demontieren der Gebäude ermöglicht. Die Fassaden werden entsprechend der Modul- resp. Elementbauweise strukturiert.
Die Fassaden der Sporthallen sind durch vertikale Holzstrukturen und der Verkleidung aus transparenten und pflegeleichten Lichtwellplatten geprägt, welche den Bauten einen leichten und provisorischen Charakter verleihen. Bei den Schultrakten werden die horizontalen und vertikalen Modulstösse mit der Ausbildung von zurückversetzten Fugen akzentuiert. Die Fassadenverkleidung aus vertikal angeordneten sägerohen Holzlatten steht im Dialog mit den Lichtwellplatten der Sporthallen. Mit dem Farbkonzept wird jedem der drei Hauptgebäude ein eigener Charakter und dem ganzen Ensemble ein auf den Ort abgestimmter, eigenständiger Ausdruck erteilt.
Nachhaltigkeit
Das Bauvorhaben wird nach den kantonalen Leitsätzen und Massnahmen gemäss «Standard Nachhaltigkeit Hochbau» projektiert. Die Konstruktion und Gebäudetechnik des Sporttrakts erfüllen die ab September 2023 geltenden Anforderungen des Standards Minergie-A-Eco. Die Schultrakte werden ebenfalls nach dem Standard Minergie-A-Eco geplant. Falls die Einhaltung der Luftdichtigkeit aufgrund der Modulbauweise zu erheblichen Mehrkosten führt, werden die Schultrakte nur nach Minergie-Eco für Neubauten zertifiziert. Auf dem Dach der Schultrakte und der Sporthallen wird jeweils eine Photovoltaikanlage installiert, welche die Dachflächen bestmöglich ausnutzen. Die Dachflächen werden extensiv begrünt.
Meilensteine
Meilenstein | Termin |
---|---|
Publikation TU-Ausschreibung | Oktober 2023 |
Objektkreditbewilligung durch Regierungsrat | Januar 2024 |
Vergabe TU-Rahmenvertrag | März 2024 |
Baubeginn | Februar 2025 |
Bauabschluss | Juni 2026 |
