Bildungszentrum Zürichsee Horgen
Auf dieser Seite
Steckbrief
Betreff | Angabe |
---|---|
Bauherrschaft | Bildungsdirektion Kanton Zürich |
Nutzer | Bildungszentrum Zürichsee, Horgen |
Entwurf und Ausführungsplanung | Berger + Schmidlin AG |
Ausführung und Fertigstellung | Jonas Wüest Architekten |
Kreditsumme | 74.7 Mio. Fr. |
Bauzeit | Juni 2016 bis Mai 2022 |
Bauaufgabe
Das 1970 erstellte Gebäude wird umfassend saniert, um zeitgemässe Anforderungen an Fassade, Brandschutz, Technik, Erdbebensicherheit wie auch Bedürfnisse eines modernen Schulbetriebes erfüllen zu können. Mit der Erweiterung, die als Anbau konzipiert ist, werden dringend benötigte Unterrichtszimmer und eine Dreifachturnhalle bereitgestellt. Der Bau der Dreifachturnhalle ermöglicht die Umsetzung des bundesgesetzlich vorgeschriebenen, obligatorischen Turn- und Sportunterrichts. Nebst der Schaffung der Dreifachturnhalle und der Behebung der Raumknappheit werden mit der Erweiterung zusätzliche Flächen für den Berufsfachschulunterricht im Detailhandel geschaffen.
Architektur
Dem Gestaltungsplan folgend, ergänzt der Erweiterungsbau als letztes zu realisierendes Gebäudevolumen an dieser Stelle die städtebauliche Situation und verschmilzt mit dem bestehenden Schulgebäude zu einem Gesamtvolumen, das die Lücke in der prominenten Strassenfront schliesst. Der neue, grosszügige Haupteingang des BZZ liegt näher Richtung Ortszentrum Horgen, unmittelbar beim Verkehrskreisel und Fussgängerstreifen.
Das Projekt spielt auf verschiedenen Ebenen mit dem Thema Verschränkung: Der Verschränkung von Alt- und Neubau in Grundriss und Volumetrie sowie der Verschränkung von Innen- und Aussenraum im Sockelgeschoss. Das transparent gehaltene Erdgeschoss mit offen angeordneter Cafeteria schafft eine der Schule angemessene Eingangssituation und verbindet den öffentlichen Raum der Seestrasse mit dem rückwärtigen Schulhof.
Nachhaltigkeit
Die Anforderungen des Standards Minergie-P-Eco werden für die Erweiterung mit Ziel Zertifizierbarkeit erfüllt. Für den Sanierungsteil werden die Anforderungen des Standards Minergie mit Ausnahme der fehlenden Komfortlüftung erfüllt. Die Wärmeerzeugung für das gesamte Gebäude erfolgt mittels Wärmepumpe mit Nutzung von Seewasser. Die Lüftungsanlagen für den Erweiterungsbau sind mit Wärmerückgewinnung ausgerüstet.
Meilensteine
Meilenstein | Termin |
---|---|
Spatenstich | Juni 2016 |
Bezug (Erweiterung) / Baubeginn (Sanierung) | Mai 2020 |
Bezug Gesamtbau | Juli 2022 |

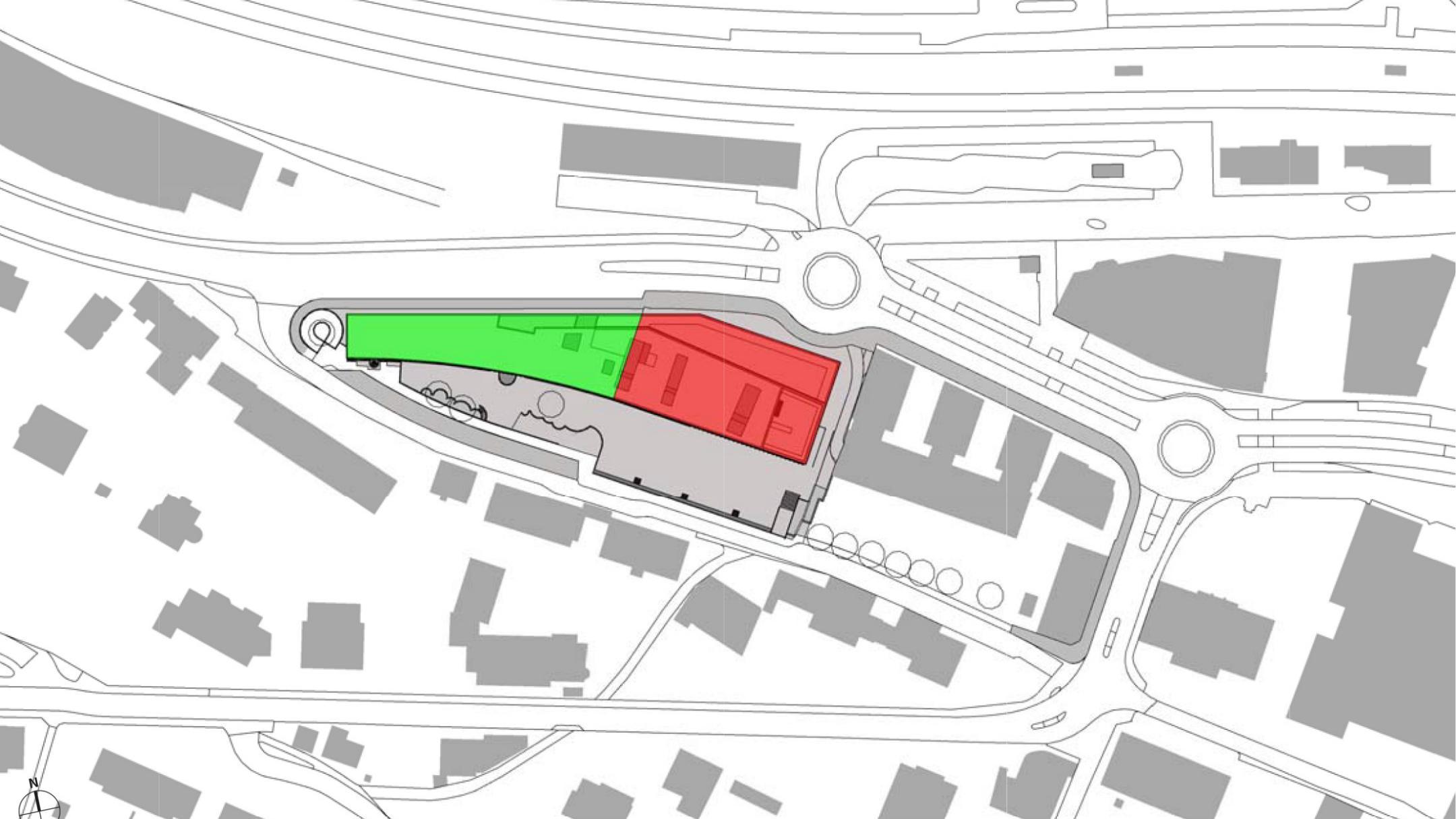

Etappierung
Die Ausführung erfolgt in zwei Etappen. In der ersten Etappe wird die Erweiterung unter laufendem Schulbetrieb im bestehenden Gebäude realisiert. Nach Fertigstellung der Erweiterung zieht die Schule in den Neubau und das bestehende Gebäude wird saniert. Nach Abschluss dieser zweiten Etappe werden die Gebäudeteile funktional zusammengeschlossen.
